新項目.資訊
百年威華路·啟航新征程

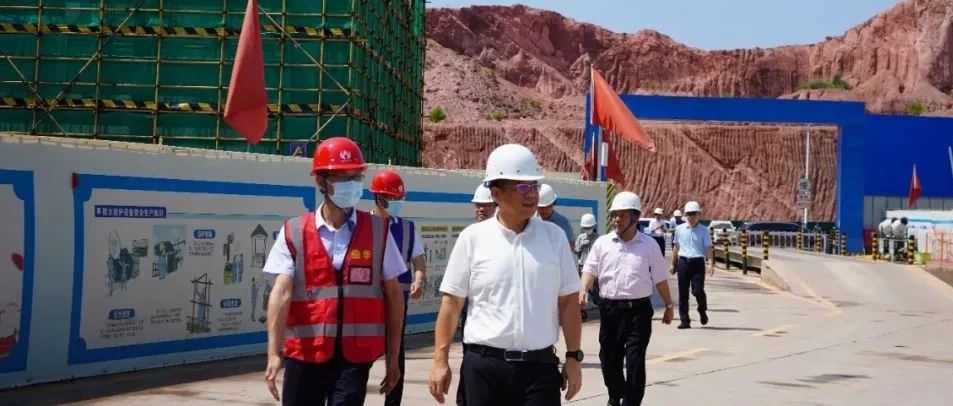

7月14日,梅州市委常委、統戰部長崔毅在平遠縣委常委、統戰部長林忠云,梅州平遠高新技術產業開發區管委會主任黃永華及有關部門負責同志的陪同下,到廣東盈華電子材料有限公司項目現場調研、指導。
7月13日,梅縣區政府黨組成員、副區長王宏基率調研組一行,在平遠縣委常委、副縣長王俊輝,縣府辦黨組成員汪勁松,縣科工商務局局長吳遠平及有關單位負責同志的陪同下,到廣東盈華電子材料有限公司項目現場調研、指導。
7月8日,廣東電網有限責任公司梅州平遠供電局黨委副書記、總經理馮新龍率相關部門負責同志,到廣東盈華電子材料有限公司項目現場調研、指導,盈華材料總經理吳茂彬詳細介紹了項目相關情況。
7月6日,梅州市委政研室副主任李衛君率調研組一行6人,在平遠縣委辦公室分管日常工作副主任、政研室主任林偉才,縣發改委,縣委綜合辦等部門相關同志的陪同下,到廣東盈華電子材料有限公司項目現場調研、指導,盈華材料副總經理黃小平詳細介紹了項目相關情況。
7月15日,廣東盈華電子材料有限公司質量管理體系實施啟動動員大會在廣東平遠隆重舉行。SGS管理學院中國區總經理汪東及核心團隊、盈華材料全體員工參加了大會。
7月14日,廣州番禺職業技術學院信息工程學院余明輝院長率產業學院建設專家團隊在梅州職業技術學院及梅州市印制電路行業協會相關負責同志的陪同下,到廣東盈華電子科技有限公司現場調研、座談,圍繞共建電子信息產業學院、深化產教融合、校企合作等話題進行深入探討。
7月7日,為建立健全人才發展及企業文化體系,全面提升員工專業及綜合能力,更好地為客戶提供優質的產品和服務,廣東盈華電子科技有限公司組織召開六西格瑪綠帶訓練營。
高端銅箔項目工程建設進度
(照片拍攝時間:7月21日) |
---|
A區:1、制液區低位罐制作安裝、三層酸霧塔設備進場、二層硅藻土過濾器設備進場。2、生箔區潔凈車間隔墻施工、吊頂施工。3、表處理制潔凈車間封板、消防管路安裝。4、1軸、A軸外墻噴漆完成50%。5、屋面防水施工完成70%。6、二層酸霧抽風管安裝。7、配電房母線槽安裝完成50%。8、生箔機陽極槽設備進場。下周計劃:1、制液區低位罐制作安裝、三層酸霧塔設備進場、二層硅藻土過濾器設備進場。2、生箔區潔凈車間隔墻施工、吊頂施工。3、表處理制潔凈車間封板、消防管路安裝。4、1軸、A軸外墻噴漆。5、屋面防水施工。6、二層酸霧抽風管安裝。7、配電房母線槽安裝。8、生箔機陽極槽設備進場。 |
B區:1、制液區低位罐制作安裝、溶銅區地面防腐施工。2、溶銅區行車安裝完成30%。3、表處理制冷風管安裝完成50%。4、43軸、A軸外墻噴漆。5、首層制冷機房設備安裝70%。6、配電房母線槽安裝。7、生箔區潔凈車間風管安裝、潔凈板安裝。下周計劃:1、制液區低位罐制作安裝、溶銅區地面防腐施工。2、溶銅區行車安裝。3、表處理制冷風管安裝。4、43軸、A軸外墻噴漆。5、首層制冷機房設備安裝。6、配電房母線槽安裝。7、生箔區潔凈車間風管安裝、潔凈板安裝。 |
C、D區:1、預留生箔區地面找平完成100%。2、辦公區空調安裝。3、辦公區室內裝修。下周計劃:1、預留生箔區行車安裝。2、辦公區空調安裝。3、辦公區室內裝修。 |
E區:1、預留生箔區地面找平完成100%。2、辦公區空調安裝。3、辦公區室內裝修。下周計劃:1、預留生箔區行車安裝。2、辦公區空調安裝。3、辦公區室內裝修。 |
水處理車間:1、1-9軸首層純水系統設備安裝。2、9-22軸工藝水池施工完成70%。3、9-22軸地面找平完成30%。下周計劃:1、1-9軸首層純水系統設備安裝。2、9-22軸工藝水池施工。3、9-22軸地面找平。 |
高性能覆銅板項目工程建設進度
1#廠房:1、主體裝修工程完成55%。下周計劃:1、上膠高塔區砌磚抹灰施工至15米標高。2、屋面鋼梁、屋面彩瓦板施工。3、二次結構砼及二次砼基礎施工。4、砌磚抹灰。5、室內地坪完成面施工。6、門窗安裝。7、水電施工。 |
輔助車間:1、主體裝修工程完成70%。下周計劃:1、砌筑抹灰,二次結構砼施工,門窗安裝,水電施工。 |
研發車間:1、主體裝修施工完成65%。下周計劃:1、砌筑抹灰,二次結構砼施工,門窗安裝,水電施工。 |
1號危廢倉庫:1、主體裝修施工完成5%。下周計劃:1、砌筑抹灰,二次結構砼施工。 |
1號甲類倉庫:1、主體施工完成95%。下周計劃:1、砌筑抹灰,二次結構砼施工。 |
綜合樓:1、主體裝修工程完成55%。下周計劃:1、砌筑抹灰及各類砼二次構件澆筑,水電施工。 |
宿舍樓:1、1號宿舍主體裝修工程完成60%;2號宿舍主體裝修施工完成65%;3號宿舍主體裝修施工完成20%。下周計劃:1、砌筑抹灰二次砼構件澆筑,水電施工。 |
1、2號罐組:1、基礎施工完成95%。下周計劃:1、周邊水溝及地坪施工,中水回收池及集水調節池基礎施工。 |
