百年威華路·啟航新征程
為響應梅州市委、市政府提出打造“中國銅箔之都”的號召,堅持“以先進制造業強市”為導向,貫徹落實梅州市委在中國共產黨梅州市第八次代表大會中提出“狠抓發展是第一要務,全面激發內生動力,推動梅州蘇區加快振興共同富裕”的決策部署。廣東威華集團在李建華董事長的親自籌劃下,以二次創業的信心和決心,投資建設廣東盈華高端銅箔和高性能覆銅板項目,總投資64億元。
高端銅箔項目

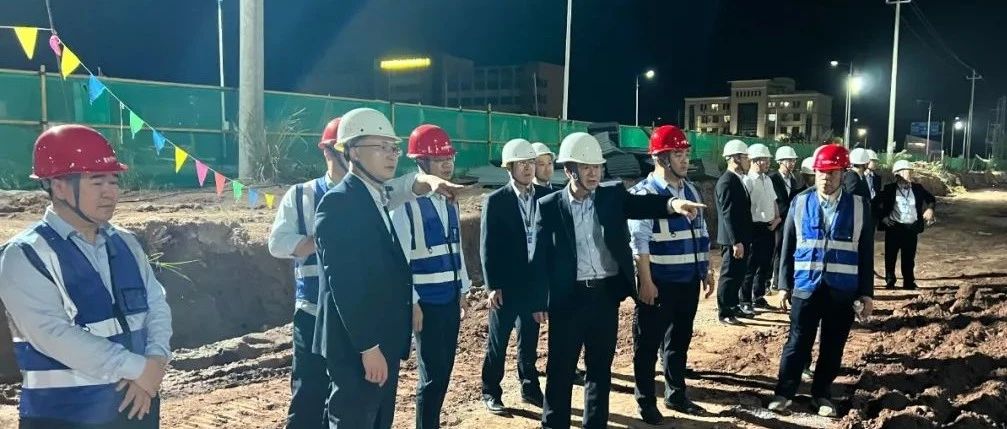

2月28日,梅州市科學技術局副局長李昌棟一行到廣東盈華電子科技有限公司調研, 并就公司科技發展規劃及項目申報相關問題給予指導。
3月2日,廣東電網有限責任公司梅州城區供電局副總經理羅呼率市場部、基建部、西陽供電所等部門負責人到廣東盈華電子科技有限公司調研,并就項目建設推進節點及供電送電時間等工作進行了座談交流。
項目工程建設進度
(照片拍攝于2022年3月7日) | |
A區:1.首層拆模完成100%、材料清理完成70% ;2.二層柱鋼筋綁扎完成80% ;3.三層梁板模板搭設完成80%;4.三層梁板鋼筋綁扎完成20%。下周計劃:1.三層梁板模板搭設驗收;2.三層梁板鋼筋綁扎驗收。 | |
B區 :1.二層鋼筋綁扎完成75%;2.二層梁板澆筑完成50%。下周計劃:1.二層梁板鋼筋綁扎驗收;2.二層梁板澆筑旁站。 | |
C、D區:1.二層柱鋼筋綁扎完成100%;2.三層支模架搭設完成80%;3.三層模板搭設完成70%;4.三層梁板鋼筋綁扎完成10%。下周計劃:1.鋼筋綁扎完成驗收;2.三層支模架、模板搭設完成驗收。 | |
E區:1.二層生箔機基礎完成100%;2.三層支模架搭設完成90%;3.三層模板搭設完成80%;4.三層梁板鋼筋綁扎完成20%。 下周計劃:1.鋼筋綁扎完成驗收;2.三層支模架、模板搭設完成驗收。 | |
水處理車間:1.基坑支護土釘完成20%、噴錨完成10%;2.土方開挖完成50%。 下周計劃:1.土釘施工完成驗收(土釘深度、鋼筋綁扎驗收)。 |
高性能覆銅板項目
3月2日,平遠縣住房和城鄉建設局黨組成員、副局長楊子勛一行到廣東盈華電子材料有限公司項目現場調研,接受梅州廣播電視臺記者采訪。
3月4日,集團公司掛點管理干部到廣東盈華電子材料有限公司項目現場視察,召開座談會議,詳細了解項目工期安排及工程建設情況。
項目工程建設進度
(照片拍攝于2022年3月6日) | |
1號廠房A-F軸:1. 1號壓機基礎完成90%;2. 2號壓機基礎完成80%;3. 3號壓機基礎完成90%;4. A-D軸地梁完成80%。下周計劃:1. 基礎防水、回填、模板、鋼筋制安。 | |
1號廠房G-Q軸:1.首層外架搭設完成70%;2.首層內架搭設完成90%;3.二層板搭設完成75%;4.首層柱鋼筋制安完成75%。下周計劃:1.搭設模板支撐;2.二層模板、鋼筋制安。 | |
1號廠房R-AA軸:1.首層外架搭設完成90%;2.首層柱鋼筋制安完成90%;3.首層高支模完成90%;4.二層模板制安完成85%;5.二層板鋼筋開始制安。下周計劃:1.模板、鋼筋制安。 | |
輔助車間:1.承臺鋼筋制安完成85%;2.底板鋼筋開始制安;下周計劃:1.砼澆筑、鋼筋、模板制安。 |
